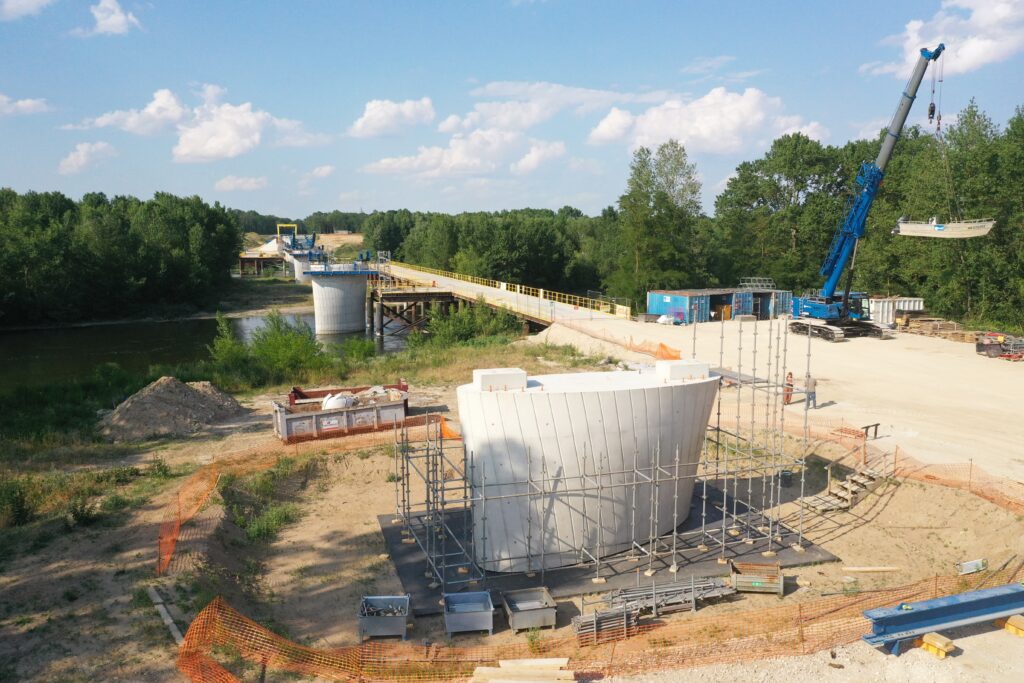

La seconde travée de la charpente métallique est en cours d’assemblage. Les 2 derniers éléments vont être livrés dans les prochaines semaines. En tout, c’est 230 m pour 1 300 tonnes qui viennent s’ajouter à ceux du premier lancement.

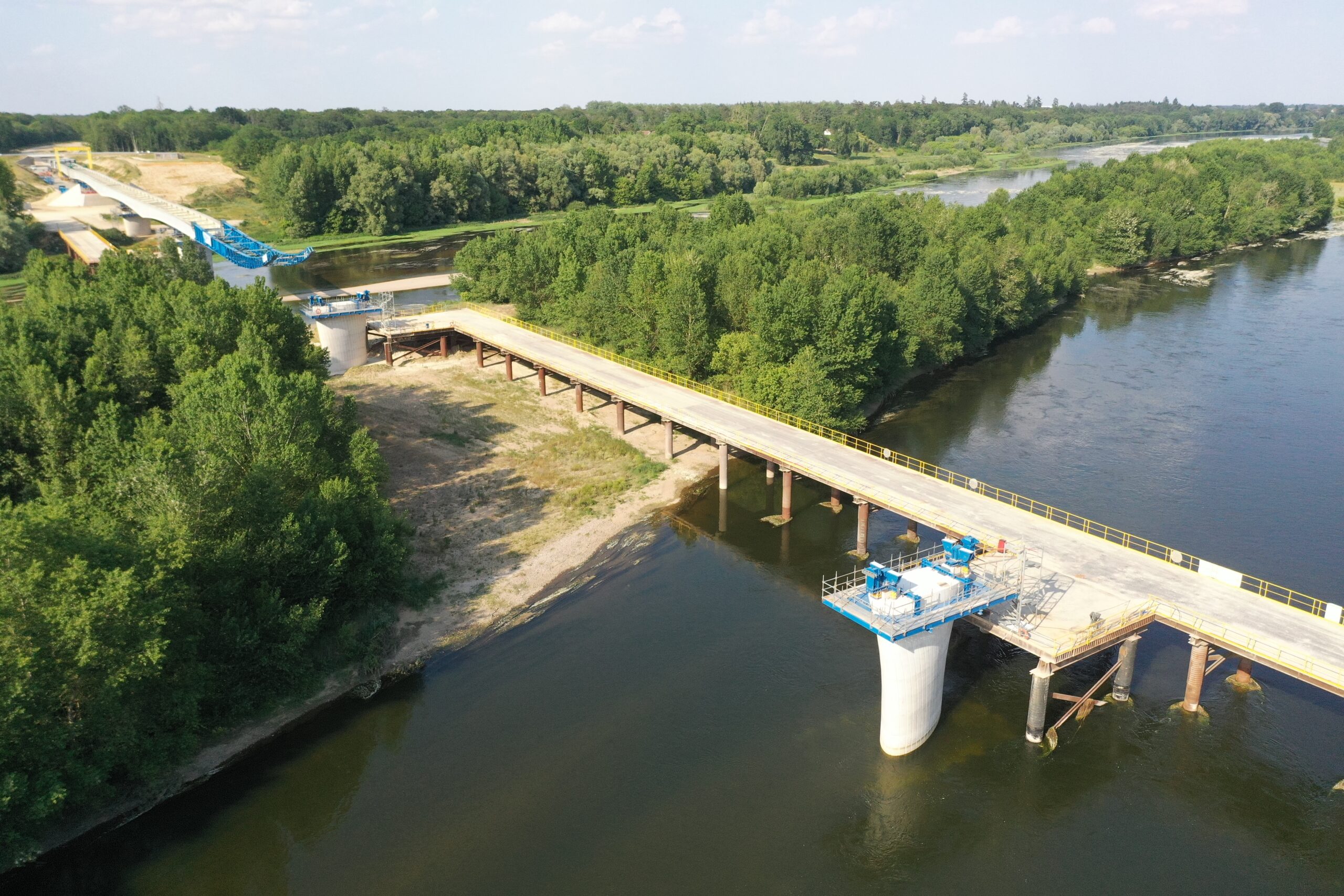

Les appuis sont maintenant terminés. Les batardeaux ont été déposés.
Le prochain lancement devrait donc se dérouler mi-juillet. La charpente sera poussée au-delà de la pile P2. Le coffrage de la culée au sud est prêt à recevoir le béton.
Les fondations profondes et les semelles des culées de l’ouvrage de décharge au sud ont été réalisées. Pour rappel, l’ouvrage hydraulique de décharge est situé dans le lit endigué de la Loire (inondable) entre le nouveau pont sur la Loire et la digue.
D’une longueur de 75 m et sur le même modèle que le pont au-dessus de la Loire, il ne comportera quant à lui que 2 piles. Son rôle est de faciliter l’écoulement des eaux en cas de crue, limiter la pression qu’elles pourraient exercer sur les piles dans le lit mineur de la Loire et protéger la digue.
